2月23日15:00西昌藍鼎接西昌鋼釩煉鐵廠通知,1號燒結機配合3號高爐大修,2月24日9:00開始停機檢修,生產部隨即按計劃啟動1期脫硫脫硫脫硝系統檢修工作。
西昌藍鼎1期脫硫脫硝系統自1月19月建成至今,已穩定運行了38天,計劃于2月24日開始停機檢修,預計時長4天。2月23日16:00生產部長孫小剛在檢修休息室召集相關人員對系統前期運行過程中存在的問題進行梳理,制定檢修計劃,提前準備檢修物資。
1期脫硫脫硝系統是西昌藍鼎第一套自主設計、自主施工、自主運行,并且成功實現超低排放的脫硫脫硝系統,也是全國唯一不使用濕電除塵的系統,而且廢水也成功用于燒結礦,真正實現了廢水再利用,建設過程中采取新工藝、新設備確保系統穩定、連續、達標運行。
2月24日8:00檢修班長王成東根據檢修安排安排具體安全措施,落實到個人,落實到互保對子,要求在保證安全的前提保質保量完成檢修工作。

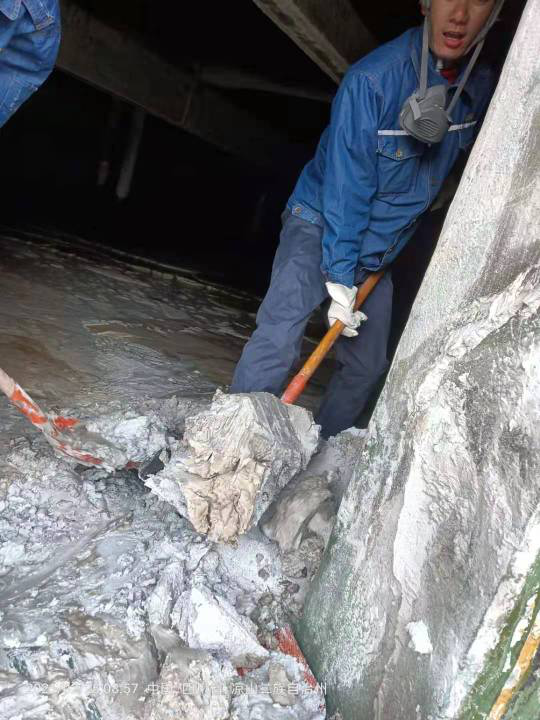

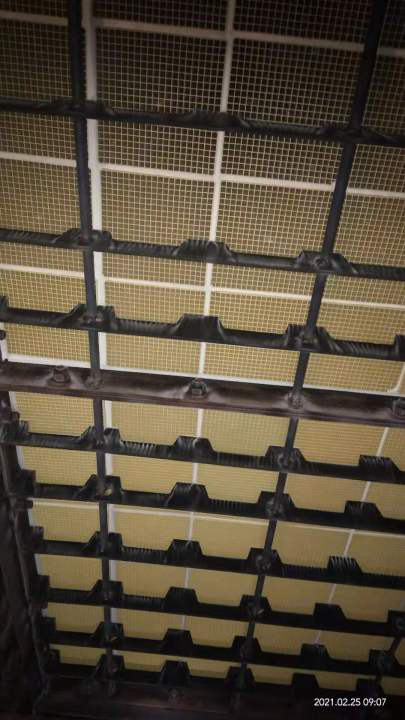

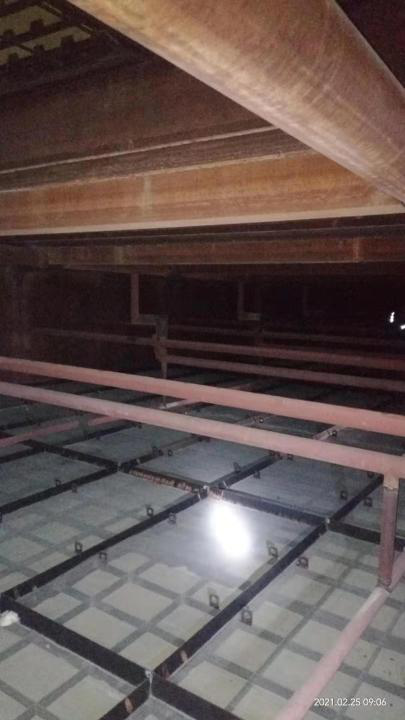

本次檢修主要內容是清洗屋脊式除霧器、檢查清理噴淋管道、處理噴嘴堵塞、檢查處理各支撐梁防腐、清理旋匯器雜物,檢查處理脫硫循環泵進口濾網、改造脫硫循環泵冷卻水管、檢查處理GGH密封條刮擦、檢查增壓風機液壓傳動系統、清理吸收塔底部沉淀物、檢查緊固電氣接線端子、檢查清潔電氣設備等。

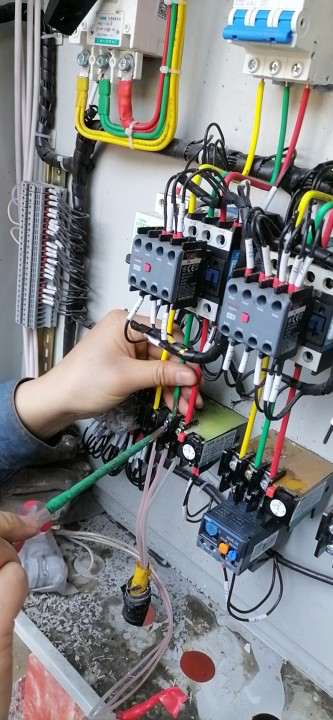

通過檢修和生產的共同努力,2月27日12:00比原計劃提前6小時完成檢修工作,為脫硫脫硝設備的穩定運行奠定了堅實的基礎。
