9月11日西藍鼎完成了一二期機電設備的大修工作,通過本次有計劃有組織的大修,更換了主要部件A2刮板機鏈條、托輪和加濕機葉片;保養維護了高壓斷路器;檢查了高壓母線、互感器。
本次檢修需要將脫硫設備一、二期上一級變電站的電源斷開,同時保證三期正常運行,但是三期的新灰、磨灰羅茨風機電機的電源都來自一期配電室,三期脫硫系統將面臨無灰可加,長達5個小時的停電時間,會造成三期出口二氧化硫超標的環保風險。為應對此難題,西藍鼎提前將磨灰二廠羅茨風機管道加一節聯通管,實現了磨灰二廠羅茨風機將磨灰倉的灰直接打進三期脫硫塔,保證三期出口二氧化硫達標排放。

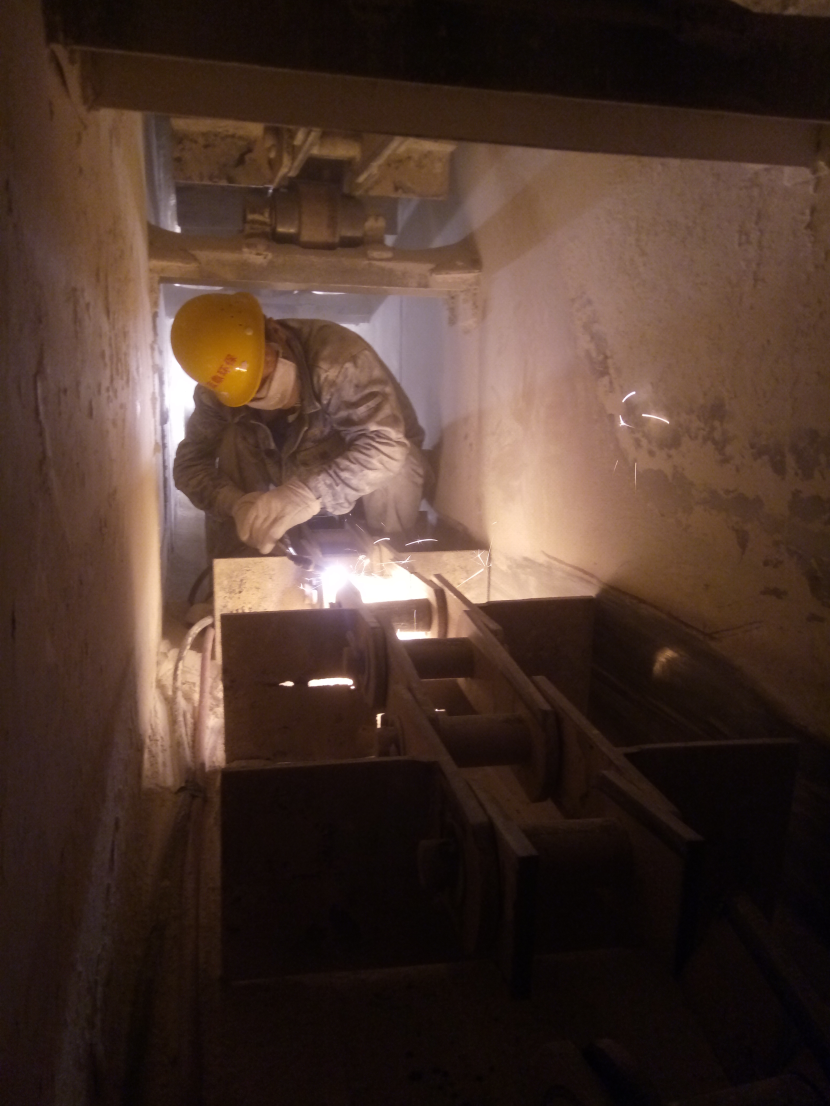

在受限空間里作業現場
對高壓斷路器進行年度定檢
記者:周福
